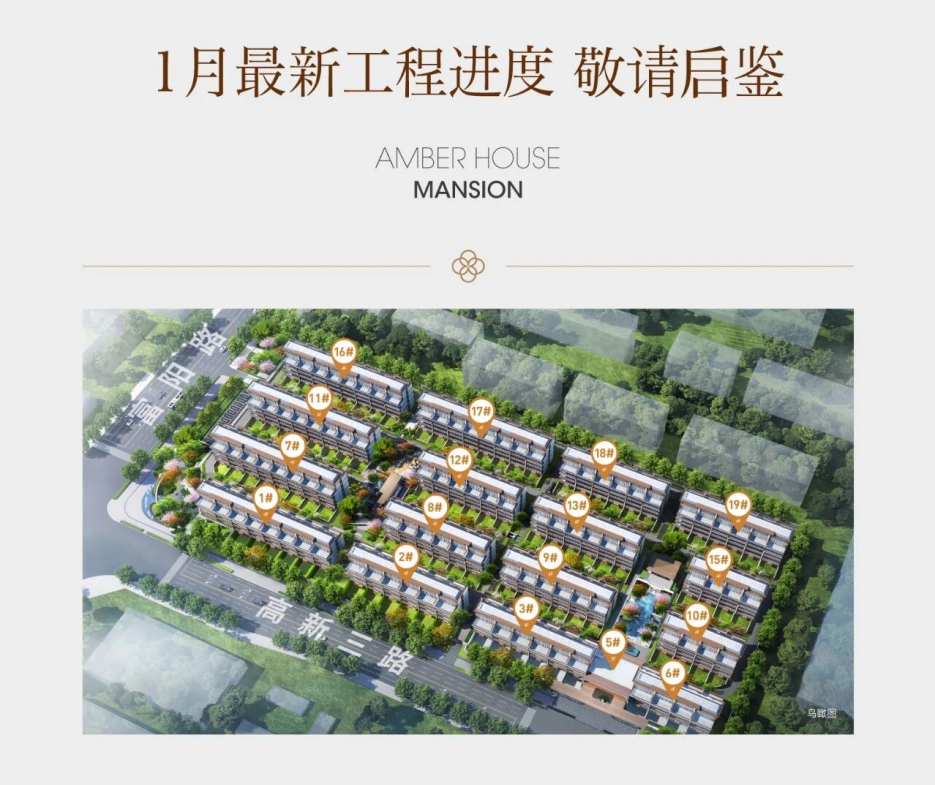

各楼栋主体工程进度
1#、2#楼:玻璃已进场,正在安装中;户内穿线基本完成。
3#、4#楼:外墙漆完成约50%;公区装修施工中。
5#、6#、7#楼:外墙漆完成约70%;公区装修施工中。
8#、9#楼:外墙漆完成约85%。
10#、11#楼:外墙漆已完成总工程量的约95%。
12#、13#楼:室内门安装施工中;公区装修施工中。
14#、15#、16#楼:外墙保温完成约70%;室内抹灰完成约90%。
17#楼:室内抹灰基本完成。
18#、19#楼:外墙保温完成约40%;室内抹灰完成约80%。
景观配套工程
雨污水管网已完成总工程量的约80%。
所有小院院墙砌筑完成。
下沉庭院周边景观展示区景观配套工程已基本施工完成。
小区北侧围墙桩基已施工完成。
小区东侧围墙砌筑完成。
车库内各分项工程
电力:桥架安装完成;配电室配电设备已进场并安装到位。
消防:消防水系统完成75%,电系统完成70%。
通风:通风管道已完成约35%。
劳务水电:水系统已完成约80%,电系统已完成约60%。
热力:车库内二次热力管道及热力小室施工完成;换热站至各热力小室热力主管道完成约70%。
其他:防结露系统安装完成约50%;人防门完成约90%。
地面与设备间:
金刚砂车位已全部施工完成。
水磨石车道正在浇筑混凝土,已完成约40%。
车库设备间地面已全部施工完成。
车库设备间内墙涂料已全部完成。
土方工程
回填土基本完成。
