凤栖潮鸣2025年12月工程进度播报:
合院区域(A1#-A19#楼)
合院群韵渐成,外立面容姿初绽,室内空间日益明朗,一幅中式雅居画卷正从容铺展。

外立面及屋面工程:
盖瓦工程:A1#-A12#、A15#-A17#、A19#已全部完成。
铝合金门窗:A5#-A6#、A8#-A9#、A19#已全部完成;其余楼栋除栏杆、挂落、月牙板等收尾部分外,主体安装均已完成。仿石工程:地上部分已基本完成,A13#、A17#的地上部分已完成90%-95%。
外墙保温与涂料:绝大多数楼栋已完成保温层施工,外墙涂料基本完工,仅A14#、A18#楼栋局部进行细目砂浆或涂料收尾。

室内工程:
抹灰工程:室内抹灰、顶棚抗裂砂浆及窗口抹灰在大部分楼栋已完工,仅A4#、A7#等少数楼栋剩余少量收尾。
防水工程:露台防水及保护层浇筑在 A3#-A12#、A15#-A19#等楼栋已基本完成。
给排水与管道:室内给排水安装多数楼栋已全部完成;A3#、A11#、A13#-A14#、A18#等完成约50%-80%。室外雨、污水管道已全线贯通。

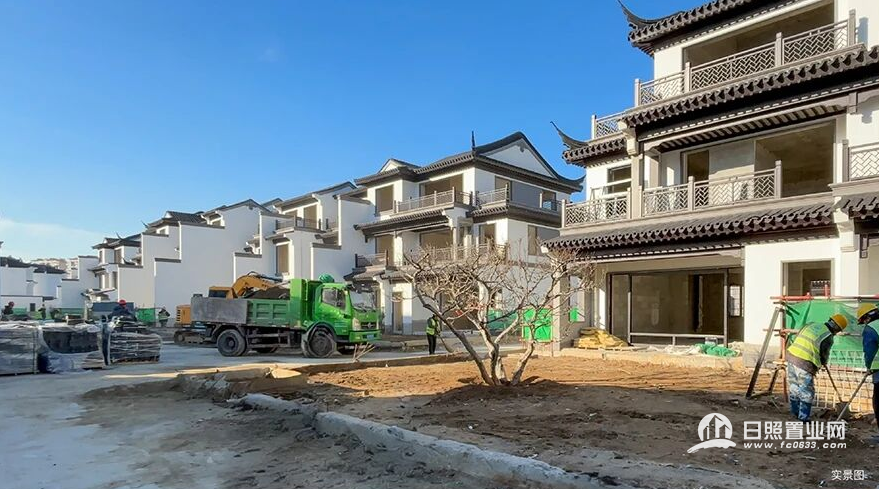

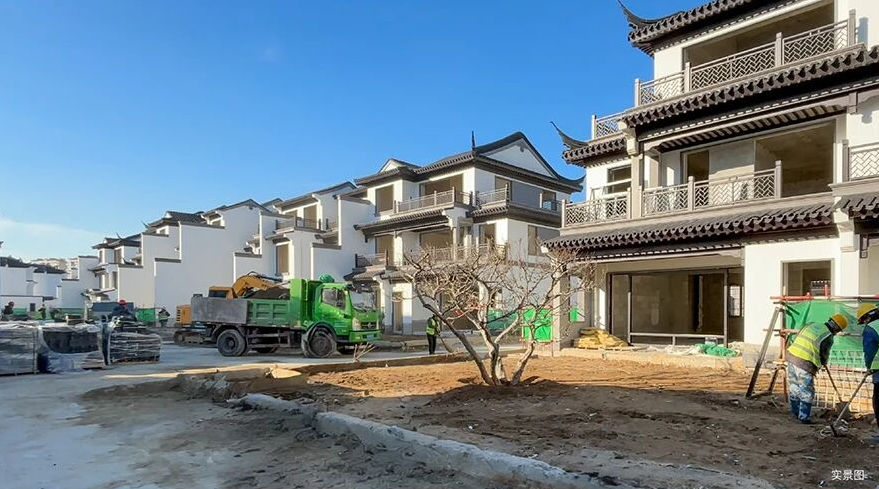

叠墅区域(B1#-B3#楼)

叠墅区域外立面幕墙与石材安装进入收尾,室内抹灰完成,室外管道已铺设。

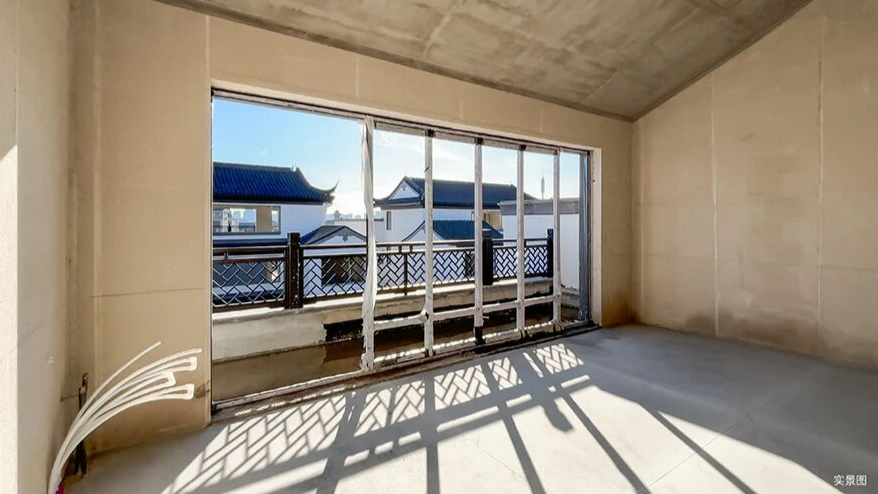

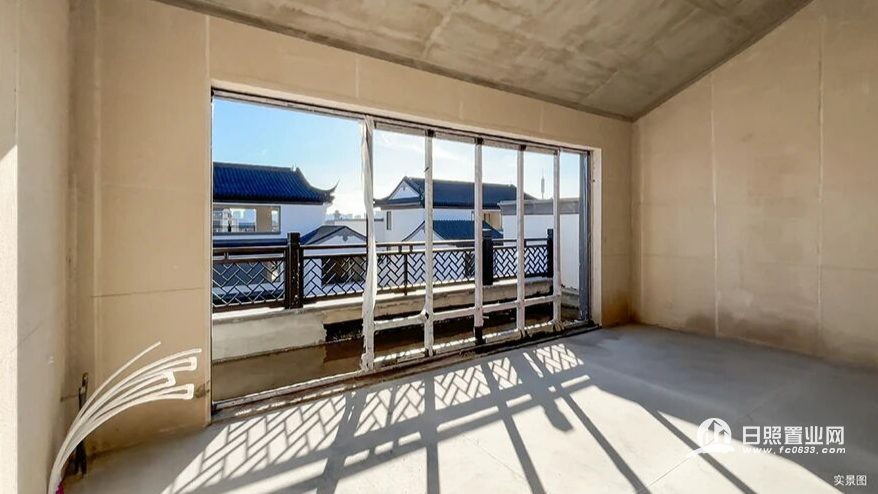

B1#、B2#:玻璃幕墙龙骨安装完成,开启扇龙骨完成约90%;石材安装完成约 90%;檐口及雨儿墙铝板安装完毕;内墙抹灰完成,屋顶护栏安装约30%。
B3#:檐口铝板龙骨安装完成,底板及立柱完工,保温已安装,内墙抹灰完成,室外管道就绪。
小高层区域(C1#-C4#楼)
小高层区域外立面幕墙、石材安装进度较快,室内抹灰与给排水工程基本完成。
C1#:石材安装完成,保温完工,内墙抹灰结束,室外污水管道完成。

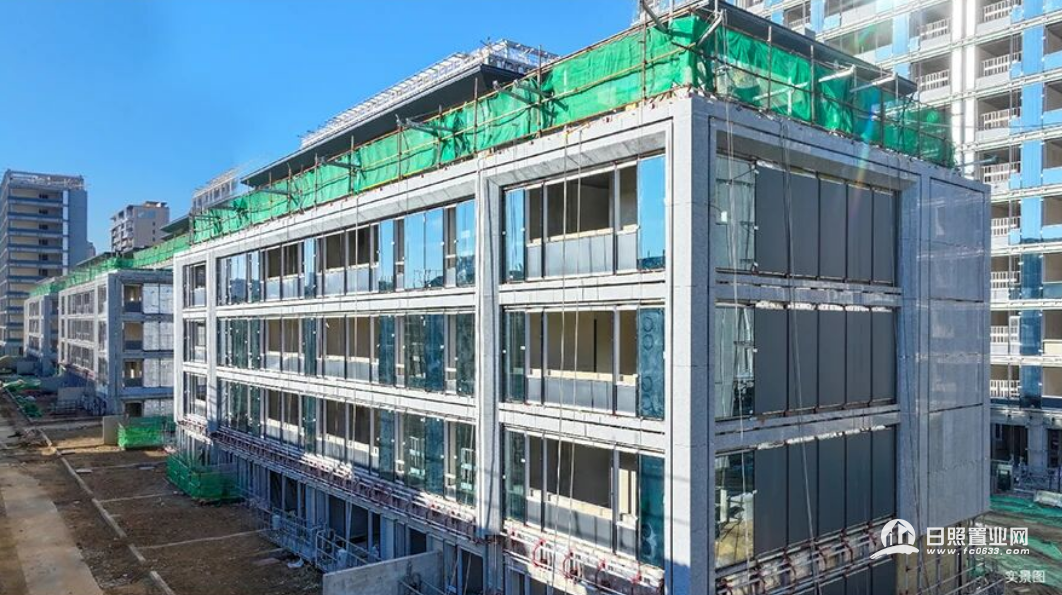

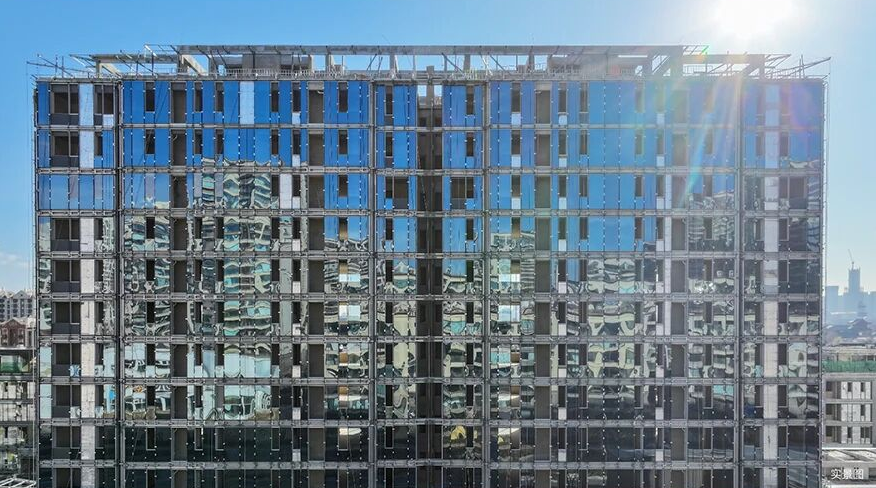

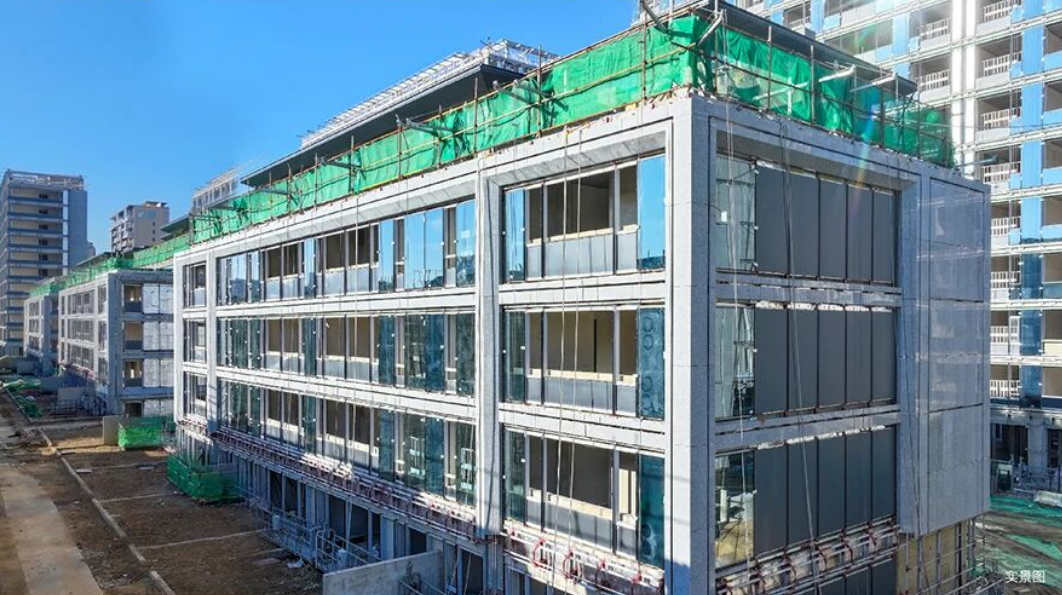

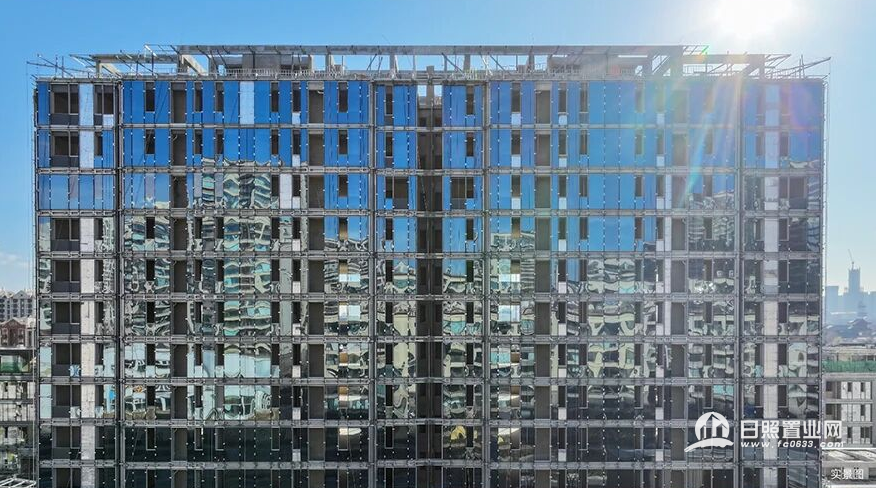

C2#、C3#:幕墙龙骨、保温、石材安装均已完成,玻璃安装约90%,屋顶护栏安装约30%,室内给排水完工。
C4#:檐口铝板龙骨、底板、立柱安装完成,石材安装中,一层局部面材未安装,室内抹灰与给排水已完成。

园林景观区域:
沿河景观带:
地形整理、乔灌木栽植、地被铺设已完成。园路基础及石材铺装全部完成,亲水平台完成约 30%。南侧围墙砌筑及抹灰完成约 95%,水电管线铺设完成约90%(电箱、地磁阀喷淋待安装)。

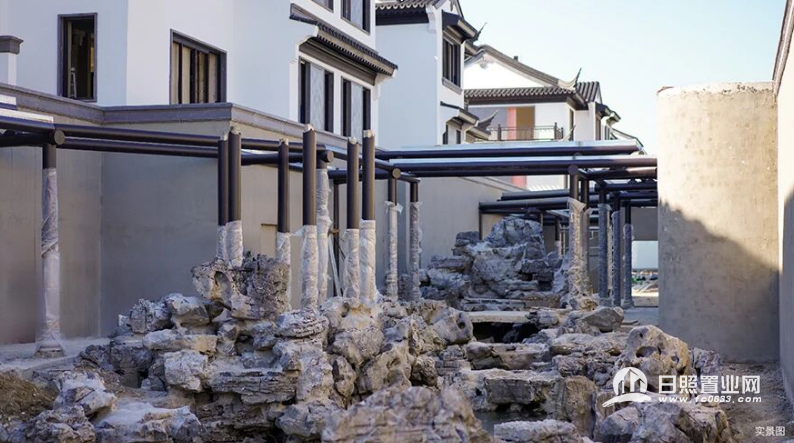

合院示范区

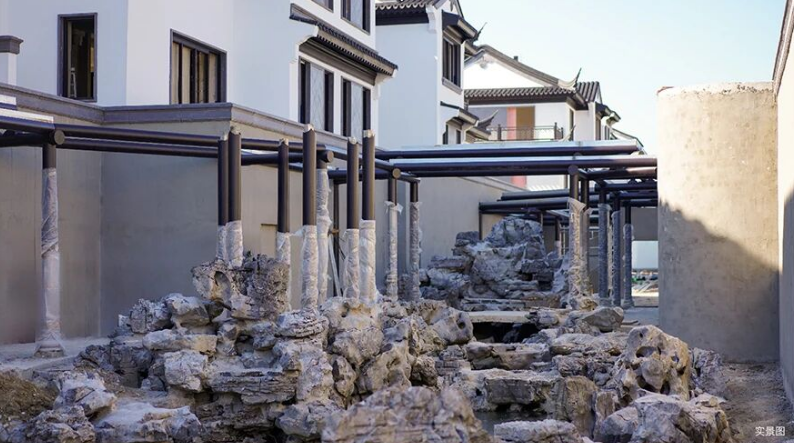

水景、连廊、亭子等土建基础完成约 90%。水电预埋完成约70%,古建主框架龙骨完成约40%。园路铺装垫层完成,围墙砌体二次结构完成约 95%,抛枋完成约20%-40%。

合院大区
消防车道基础浇筑完成,部分巷道混凝土浇筑完毕。园路水电管线铺设完成约 40%,土方回填完成约20%,园路混凝土浇筑完成约90%。

每一片瓦当的安置,每一块石材的拼合,每一根管线的铺设,都是对家的郑重承诺。感谢您始终如一的信任与耐心。春暖花开时,家的模样将愈加清晰可触。
下阶段,我们将继续推进室内装修、园林细化及各项验收工作,敬请期待下一次家的生长轨迹。
